膜结构工程膜材如何二次张拉? 南昌膜结构公司为你解答。

来源:-- 时间:2020-03-17

膜材安装非常考验施工队的膜面张拉技巧,今天,小编将结合我们天翼膜结构工程多年的工程案例经验,和大家分享一下膜面如何二次张拉的知识,一起来看一下吧。

预应力对于膜面施加次序:保证膜单元体在施加预应力时,先角部后中部;先短边后长边依次进行,并保持对称性张拉。

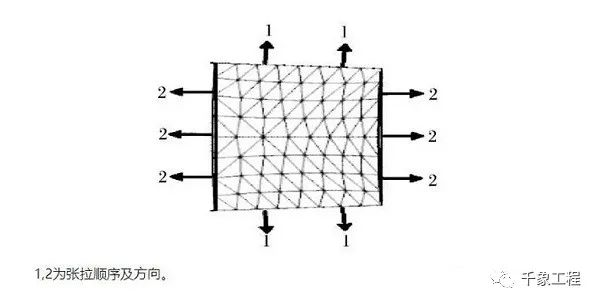

膜单元张拉顺序和膜组单元张拉顺序示意如图所示:

控制方法。位移的控制量:首次位移量应为设计值的50%,二次位移量是设计值的30%,三次位移量为设计值的20%,最大位移偏差为±10%。

施加间隔。每次预应力的施加间隔为24 h:当依次施加第二次和第三次预应力时,各控制点人员时刻观察膜面的张紧程度,若发现有应力集中现象时应立即调整,防止破坏膜面。视膜面张紧程度,可调节谷索长度,进行个别膜面预应力的调整。


膜面张拉基本完成后,方可交后续施工单位进行马道及维修走道的安装,以免交叉施工造成膜面损伤或破坏。

马道安装完成后,进行膜单元张拉调整。视膜面张紧程度,调节谷索长度,进行膜面预应力的调整。
