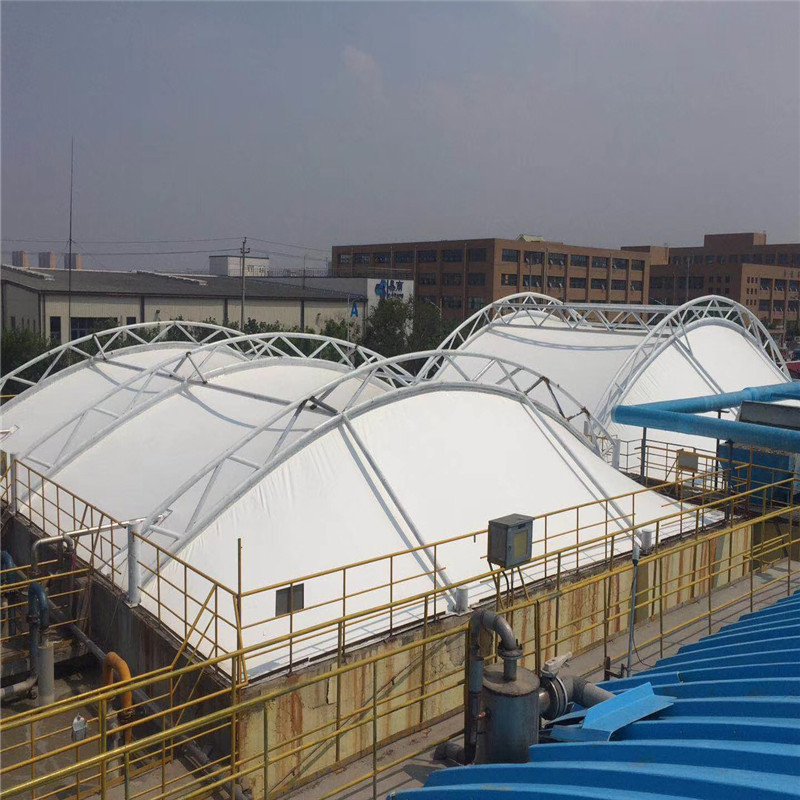

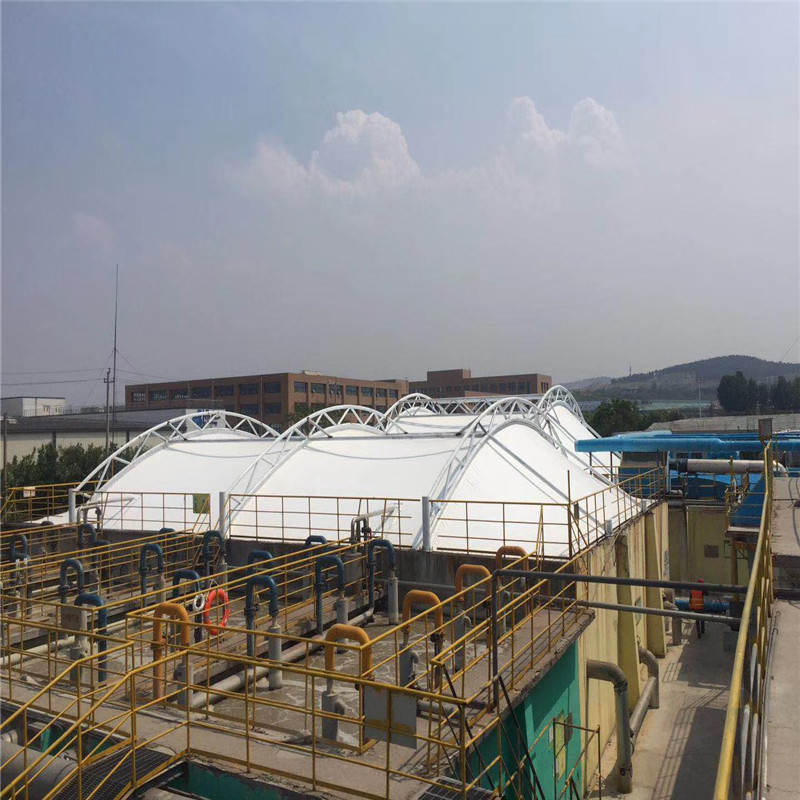

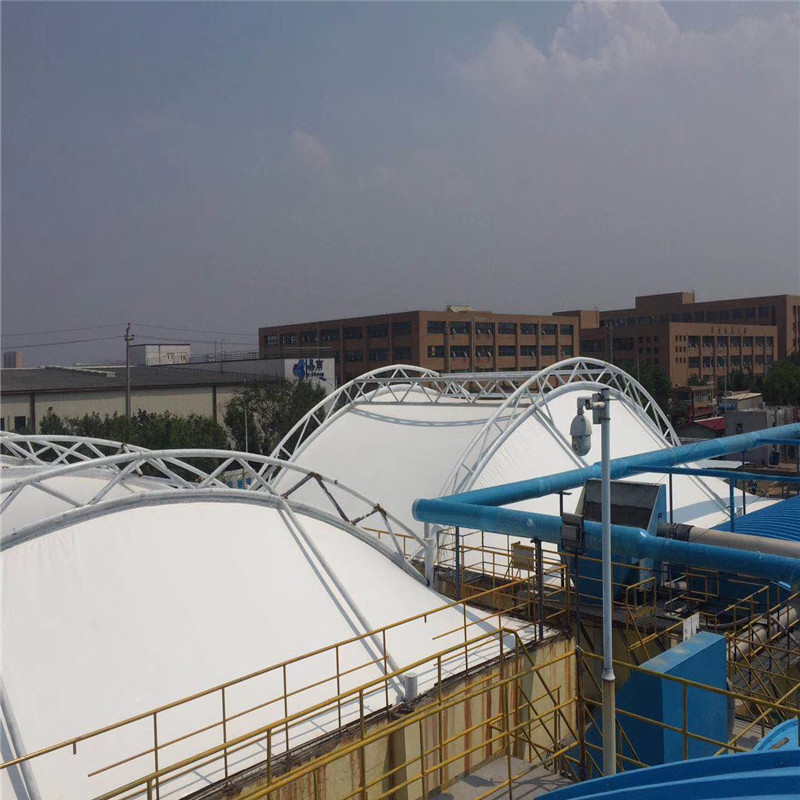

九江石化炼油厂污水池反吊膜加盖

工程名称:九江石化炼油厂污水池反吊膜加盖

工程地址:江西九江

膜材:德国米乐防腐工程膜材   膜材质保15年

膜材面积:3000平方米

工期:30天

承建单位:江西天翼膜结构有限公司

有效的减少空气污染,改善环境,提升企业的环保意识和能力,促进可持续发展

工程结构和细节

1、放样和钢柱安装安装

     安装前,需对现场的现场尺寸进行复测,在确保尺寸符合设计要求的前提下进行上部结构的安装工作。池体上影响安装施工的设备管道、脚手架等障碍物事先和业主确认,经过同意后方可移动、拆除和施工。

由于本工程所有池体钢柱长度均为一米多,钢柱重量较小,根据现场实际情况,钢柱整体吊至池体上,然后人工转运逐次安装;安装时采用水平尺调整立柱垂直度。

2、钢拱梁和中间撑杆吊装

     钢拱梁和中间撑杆均在池体上方,杆件虽不是很重,需采用杆件逐次吊装的方式进行安装。

现场吊车占位点较多,吊装跨度均在十几米范围之内,杆件均为小杆件,重量较轻,通过计算准备选用50吨汽车吊进行现场吊装作业。

观察口

膜面的安装步骤

     本工程膜面与结构的连接采用固定边界的形式,安装时对膜面的张拉过程要求比较高,张拉难度大,且考虑到结构局部稳定性及膜体的均匀张拉,膜体安装必须从整体结构的中心开始,分别由内往外地往周扩散、对称安装,安装时需根据具体张拉情况设置临时钢支撑,用于膜体的张拉固定,确保紧绳器有可操作的张拉距离。

单片膜面的安装步骤:

因所有膜片的连接方法及在结构上的布置基本相同,通过着重介绍单片膜面的安装即可明确所有膜面的安装。

项目难点、设计重点

1、防静电措施

污水池会产生大量甲烷气体,防止污水池产生爆炸,以钢结构反吊,采用软边有效的减小与钢结构的摩擦。

2、避雷装置

在钢结构上面安装避雷装置,通过金属线缆传到接地装置,免遭雷电破坏和防止爆炸作用。

1

施工案例

1、本工程所使用的膜材两面均经过抗酸碱、抗氧化处理,可防止紫外线和挥发性酸碱臭气腐蚀,使用年限长达15年,无需经常更换。

2、本工程里组成反吊膜的钢材、膜材均属于环保材料,可回收利用,节约资源。

3、反吊膜加盖是完全根据污水池量身定制的,可做到百分百贴合。且柔软的膜材可最大限度与污水池地面贴合,可做到100%密封。对污水池进行反吊膜加盖密封,然后通过风机抽取废臭气体进行集中处理,可以有效降低环境污染、改善周边环境。

江西天翼膜结构有限公司从事设计、生产、安装、维护一站式服务,为各行业提供更为高效环保的绿色建筑解决方案,具有多年除臭加盖的销售和经验。并通过了ISO9001国际质量体系认证,致力于环保设施、气膜设施、体育设施、商业设施等多领域工程的发展。
